Организация труда и рабочего места облицовщика стен



14.01.2015

При большом объеме работ рекомендуется производить их поточно-расчлененным методом. При этом методе бригаду разбивают на строго специализированные звенья, которые последовательно выполняют однородные работы, переходя с одного участка (захватки) на другой по заранее разработанному календарному графику, предусматривающему работу звеньев непрерывным потоком.

Для облицовки стен сухой штукатуркой бригада штукатуров должна состоять из 12—18 чел., объединенных в четыре специализированных звена. Схема организации труда бригады при облицовке стен сухой штукатуркой приведена в таблице ниже.

Организация труда бригады при облицовке стен сухой штукатуркой
to звеньевЧисло человекСостав рабочих операций
в звенев том числе по разрядам
12V разряд—1 чел. (бригадир)Раскрой обшивочных листов, выборка в листах треугольного паза для отделки усенков и откосов
IV разряд— 1 челРазметка по отделываемой поверхности расположения листов, провеска поверхностей и установка опорных марок
22IV разряд— 1 чел.;
III раз­ряд— I чел.
Установка листов сухой штукатурки на мастике, облицовка откосов
35IV разряд—2 чел.;
III разряд—3 чел.
Отделка мест сопряжений листов с потолком, голом, дверными и оконными коробками, отделка мокрым способом санузлов, ванн и кухонь
43III разряд— 1 чел;
II разряд—2 чел.
Транспортировка листов сухой штукатурки, штукатурного раствора, вяжущих и наполнителей мастики, а также приготовление мастики

Для облицовки стен крупноразмерными листами, плитами, панелями и рейками рекомендуется бригада, состоящая из двух специализированных звеньев. Схема организации труда при облицовке стен крупноразмерными изделиями приведена в таблице ниже.

Организация труда при облицовке стен листами, плитами, панелями и рейками
Состав рабочих операцийСостав звена по разрядамЧисло человек в звене
плотникоблицовщик
Крепление к каркасу
устройство чернового и чистового каркасов с выверкой (в том числе и пристрелка дюбелями)III, IV2
подготовка листов и плит, панелей, реек; облицовка листами, плитами, панелями, рейками (на гвоздях, шурупах, винтах), крепление раскладок, установка плинтусовIII, IV2
Крепление на мастике
подготовка поверхности под облицовку; подготовка листов и плитIII, IV2
крепление листов и плит; заделка швов, установка плинтусовIII, IV2

Сортировку, разметку, резку, комплектование заготовок следует производить в централизованных или приобъектных мастерских, оборудованных столами-верстаками и механизированным инструментом для резки листов и сверления отверстий, а также ручными и контрольно-измерительными инструментами.

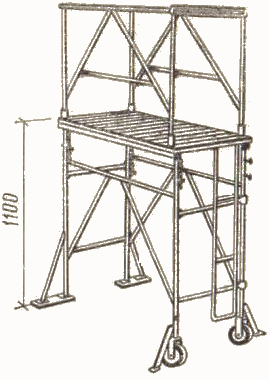

Универсальный складной столик-подмости
Рис. 14. Универсальный складной столик-подмости
Телескопический столик
Рис. 15. Телескопический столик

Работы на объекте рекомендуется выполнять с подмостей—столика (рис. 14) при высоте помещений до 3 м, с телескопического столика (рис. 15) или сборно-расборных подмостей при высоте помещений до 4 м, с инвентарных лесов со сплошным настилом и ограждениями при высоте более 4 м.
